3.二次核实接线(未接地线禁止开机),调整放电球空隙(1mm/3kv)
4.接好电源线将电源插座上的船型开关翻开,液晶屏亮显现接线秒往后变成电子模仿表盘。
5.顺时针旋转赤色急停旋钮,预设电压显现变成亮黄色,向右旋转升压降压旋钮,预设电压以0.5kv步进,预设到方针电压后中止旋转升压降压旋钮,升压灯亮电压主动升压。
6.若模仿表盘指针指到预设最大电压,放电球空隙没有放电,持续向右旋转升压降压旋钮直至放电球空隙放电。(运用2—3小时停机半小时用于仪器内部散热)

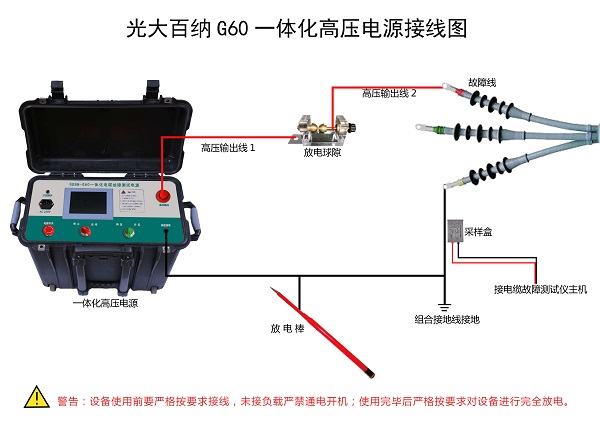

此方法为冲击闪络法测距或许毛病准确定点时的连线、首要,运用组合接地线,别离接至仪器接地端口、放电棒、体系地、铠装(相---地毛病接铠装或体系地、相---相毛病接另一相),留意:必定要运用专用组合接地线牢靠衔接,不然影响设备安稳功能,组合接地线、接着衔接高压线缆,从设备高压端口至球隙衔接毛病电缆;
因为仪器在冲击闪络状况作业时,电缆地线到高压设备间的衔接地线大将发生数千伏的瞬时高压,必定要将仪器地线直接接到体系地上而不能接在别处。不然在进行冲击高压时有或许形成仪器死机,乃至损坏仪器。
测距或许定点完毕后停机,操作“发动/中止旋钮”至中止,接着必定要运用放电棒泄放球隙(机器内电容)及电缆上的残存电量,最终关机。
